Aktivnosti na projektu MFE TEB4
Objavljeno: 22.09.2024Aktivnosti na projektu izgradnje prostostoječe sončne elektrarne MFE TEB4 z nazivno močjo 466 kW so stekle konec lanskega leta. V pomladnih mesecih smo pripravili vso potrebno dokumentacijo, vključno z dodelavo PZI, izdelavo organizacije gradbišča in varnostnega načrta, ki je nujna za začetek izvedbe del.

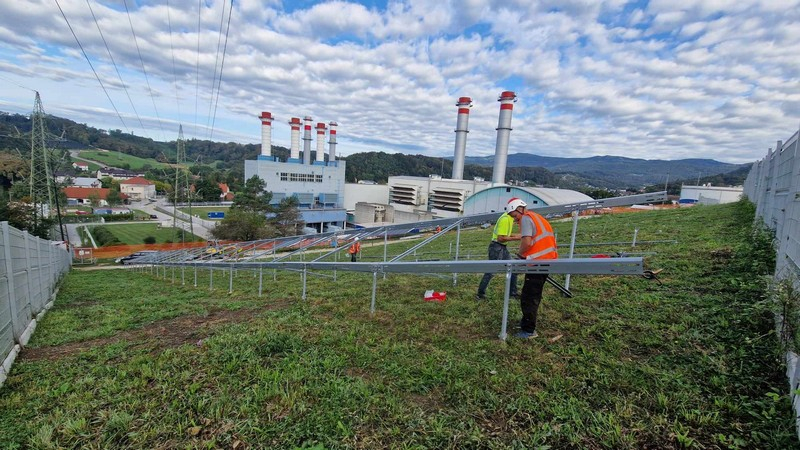

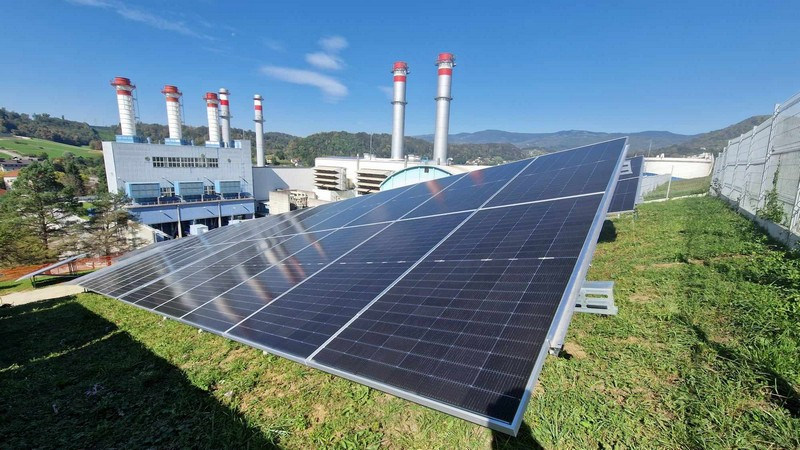

Aktivnosti na gradbišču so se začele aprila, ko smo izvedli uvedbo v delo. Sledila so pripravljalna dela, ureditev gradbišča in zakoličba temeljev. Po uspešno opravljenem izvlečnem testu vijakov smo v poletnih mesecih izvedli uvrtavanje zemeljskih vijakov, s katerimi bo nosilna konstrukcija sončnih modulov sidrana v tla, stekla pa je tudi montaža nosilne konstrukcije in sončnih modulov, ki bo predvidoma zaključena v prvem tednu oktobra.
Hkrati potekajo elektroinstalacijska dela, v sklopu katerih se izvaja povezovanje sončnih modulov v nize (stringe) in izvajanje kabelskih povezav. Izvedena je bila tudi ozemljitvena mreža na območju polja sončnih modulov ter postavitev ohišja transformatorske postaje in vgradnja kabelske kanalizacije s pripadajočima jaškoma za 20 kV kabel, s katerim bo sončna elektrarna vzankana v distribucijsko elektro energetsko omrežje.
V naslednji fazi sledi montaža razsmernikov, izvedba kabelskih povezav ter vzpostavitev nizko in srednjenapetosnega stikališča v transformatorski postaji. Na koncu sledi še priključitev sončne elektrarne na omrežje. Zaključek del in začetek komercialnega obratovanja sončne elektrarne je predviden do konca letošnjega leta.
